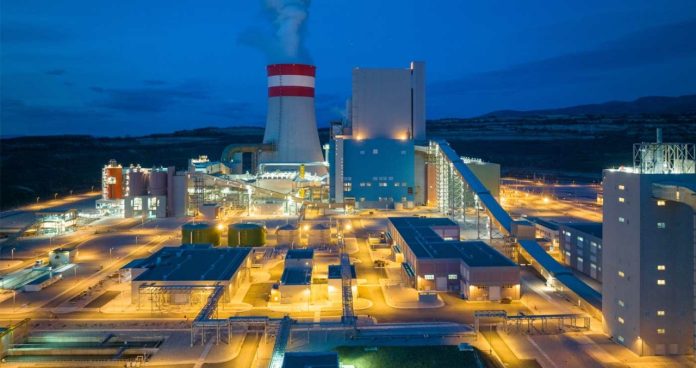

Σε θρίλερ για γερά νεύρα εξελίσσεται η ημερομηνία οριστικού «λουκέτου» στη λιγνιτική λειτουργία της «Πτολεμαΐδας 5», της πιο σύγχρονης μονάδας της χώρας.
Ενώ οι τοπικοί φορείς και τα σωματεία βρίσκονται σε αναβρασμό και προχωρούν σε κινητοποιήσεις, στο παρασκήνιο εξελίσσεται ένα έντονο διπλωματικό και επιχειρησιακό «πάρε-δώσε» ανάμεσα στον ΑΔΜΗΕ, τη Ρυθμιστική Αρχή (ΡΑΑΕΥ) και τη ΔΕΗ, με φόντο την ενεργειακή ασφάλεια της χώρας ενόψει του δύσκολου χειμώνα.
Στο «ρελαντί» τουλάχιστον μέχρι το τέλος του έτους
Σύμφωνα με το ρεπορτάζ του energymag.gr, η «Πτολεμαΐδα 5» θα παραμείνει ετοιμοπόλεμη και θα συνεχίσει να λειτουργεί (έστω και σε χαμηλούς ρυθμούς, «στο ρελαντί») τουλάχιστον έως το τέλος του 2026, συνεισφέροντας στο εγχώριο μείγμα ηλεκτροπαραγωγής.
Η ΡΑΑΕΥ αποδέχθηκε πρόσφατα το αίτημα του ΑΔΜΗΕ για παραμονή της μονάδας σε λειτουργία μέχρι τη λήξη της χειμερινής περιόδου, δηλαδή τον Μάρτιο του 2027. Η απόφαση αυτή ελήφθη λόγω των απρόβλεπτων γεωπολιτικών εξελίξεων και της ανάγκης να θωρακιστεί η ενεργειακή σταθερότητα της χώρας.
Ωστόσο, η ΔΕΗ κρατά σταθερή στάση. Σε επικοινωνία που είχε το energymag.gr με την επιχείρηση, ξεκαθαρίστηκε πως:
«Η Πτολεμαΐδα 5 θα σταματήσει να καίει λιγνίτη ως το τέλος του χρόνου, δεν έχει αλλάξει κάτι ως προς αυτό».
Μένει να φανεί στην πράξη αν ο λιγνίτης θα μας αποχαιρετήσει οριστικά στις 31 Δεκεμβρίου 2026 ή αν οι ανάγκες του συστήματος θα επιβάλουν παράταση μέχρι την άνοιξη του 2027.
Η σημασία του λιγνίτη σήμερα και το κόστος των ρύπων
Παρά την απολιγνιτοποίηση, ο λιγνίτης συνεχίζει να βάζει πλάτη στο σύστημα. Με βάση τα στοιχεία του Χρηματιστηρίου Ενέργειας, η συμμετοχή του στο ενεργειακό μείγμα κυμαίνεται πέριξ του 5,92% (έχοντας αγγίξει και το 7% τις προηγούμενες ημέρες), ένα καθόλου αμελητέο ποσοστό για την ευστάθεια του δικτύου.
Ωστόσο, το οικονομικό βάρος είναι δυσβάσταχτο. Μια λιγνιτική μονάδα εκπέμπει περίπου 1 έως 1,1 τόνο CO₂ ανά παραγόμενη μεγαβατώρα. Με τις τιμές των δικαιωμάτων εκπομπών ρύπων να βρίσκονται σταθερά κοντά στα 80 ευρώ ανά τόνο, το επιπλέον κόστος μόνο για τους ρύπους αγγίζει τα 80-90 ευρώ ανά μεγαβατώρα, γεγονός που καθιστά τη λειτουργία της οικονομικά ασύμφορη για τη ΔΕΗ.
Η επόμενη μέρα: Μετατροπή σε Φυσικό Αέριο ύψους 400 εκατ. ευρώ
Η «Πτολεμαΐδα 5» δεν σβήνει, αλλά αλλάζει σελίδα. Από τον περασμένο Μάιο βρίσκονται σε εξέλιξη οι εργασίες για τη μετατροπή της σε μονάδα φυσικού αερίου, μια επένδυση ύψους 400 εκατομμυρίων ευρώ με ορίζοντα ολοκλήρωσης το 2029. Οι εργασίες αυτές εκτελούνται κανονικά και δεν επηρεάζουν τη λειτουργία της με λιγνίτη για όσο ακόμα χρειαστεί.
Η μετατροπή θα γίνει σε δύο φάσεις:
- 1η Φάση (Τέλη 2027): Ολοκλήρωση των πρώτων βασικών υποδομών.
- 2η Φάση (Τέλη 2029): Πλήρης λειτουργία ως μονάδα συνδυασμένου κύκλου.
Η μονάδα θα τροφοδοτείται με φυσικό αέριο μέσω νέου μετρητικού σταθμού του ΔΕΣΦΑ, ο οποίος θα συνδεθεί με τον αγωγό μεταφοράς αερίου που αναμένεται να ολοκληρωθεί το 2027.
Ο νέος ρόλος της Δυτικής Μακεδονίας
Η ΔΕΗ δεν αντιμετωπίζει πλέον την «Πτολεμαΐδα 5» ως μια απλή, μεμονωμένη μονάδα, αλλά ως μέρος ενός ευρύτερου ενεργειακού και τεχνολογικού οικοσυστήματος. Αυτό θα συνδυάζει:
- Τη λειτουργία με φυσικό αέριο.
- Την ανάπτυξη Ανανεώσιμων Πηγών Ενέργειας (ΑΠΕ).
- Συστήματα αποθήκευσης ενέργειας.
- Την προοπτική εγκατάστασης μεγάλων Data Centers στην περιοχή.
Στόχος είναι η Δυτική Μακεδονία, η περιοχή που για δεκαετίες αποτελούσε την ενεργειακή καρδιά της Ελλάδας, να μετατραπεί σε έναν σύγχρονο, πράσινο τεχνολογικό κόμβο για τη νέα εποχή.
(Πηγή πληροφοριών: energymag.gr)
